FIDIC Sözleşme Yönetimi – Temel Hükümler, Uygulama Esasları ve Hızlı Referans Bilgi Notları
FIDIC, claim, variation, delay, EOT, procurement ve contract administration alanlarında uygulamaya dönük bilgi paylaşımı.

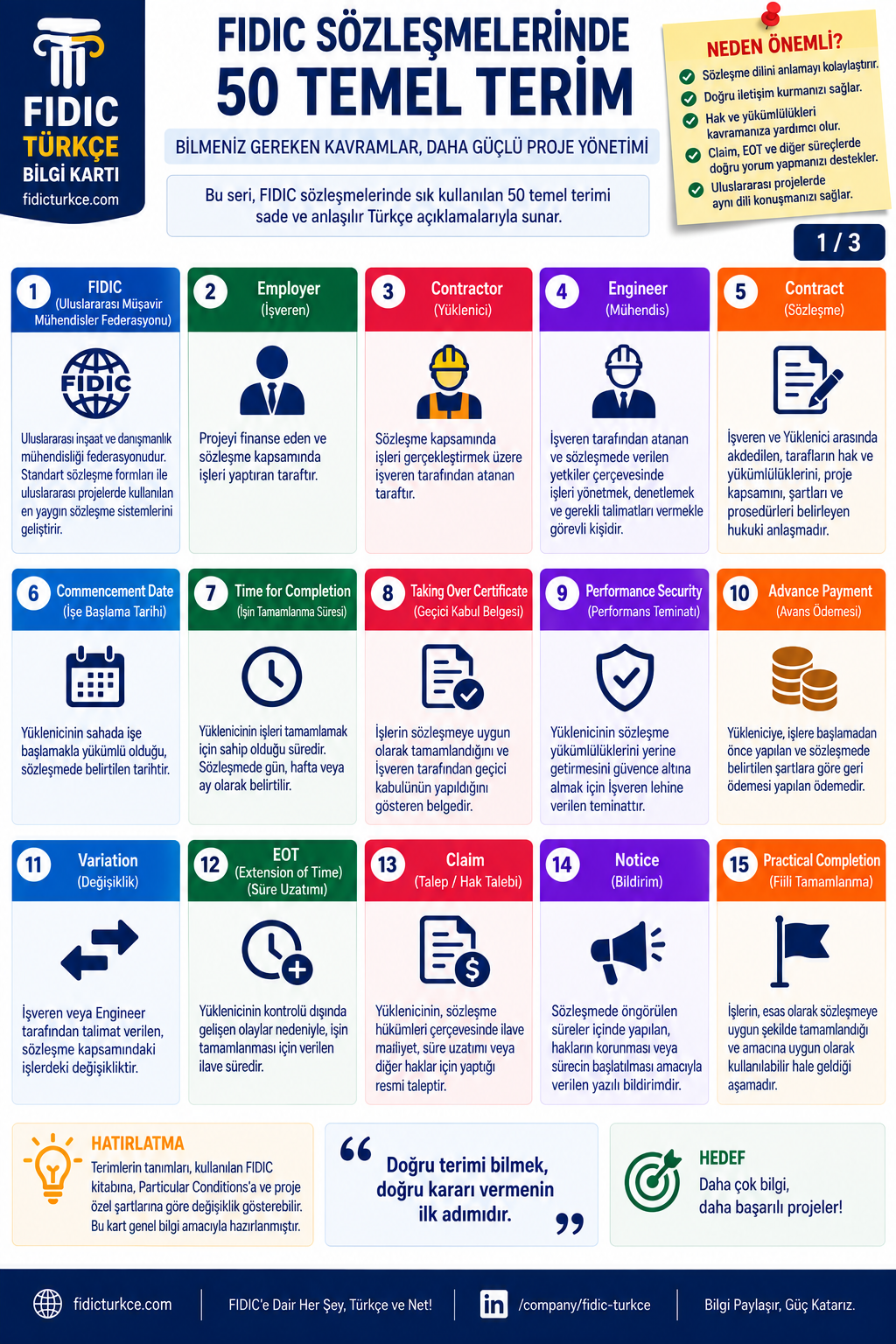

Görseli indirFIDIC, Employer, Contractor ve Engineer'dan Variation, EOT, Claim ve Practical Completion'a kadar ilk 15 temel kavram.
Görseli indirFinal Completion, DNP, Retention Money, BOQ, Specifications, Drawings, Method Statement, Risk ve Force Majeure dahil 16–30 arasındaki terimler.

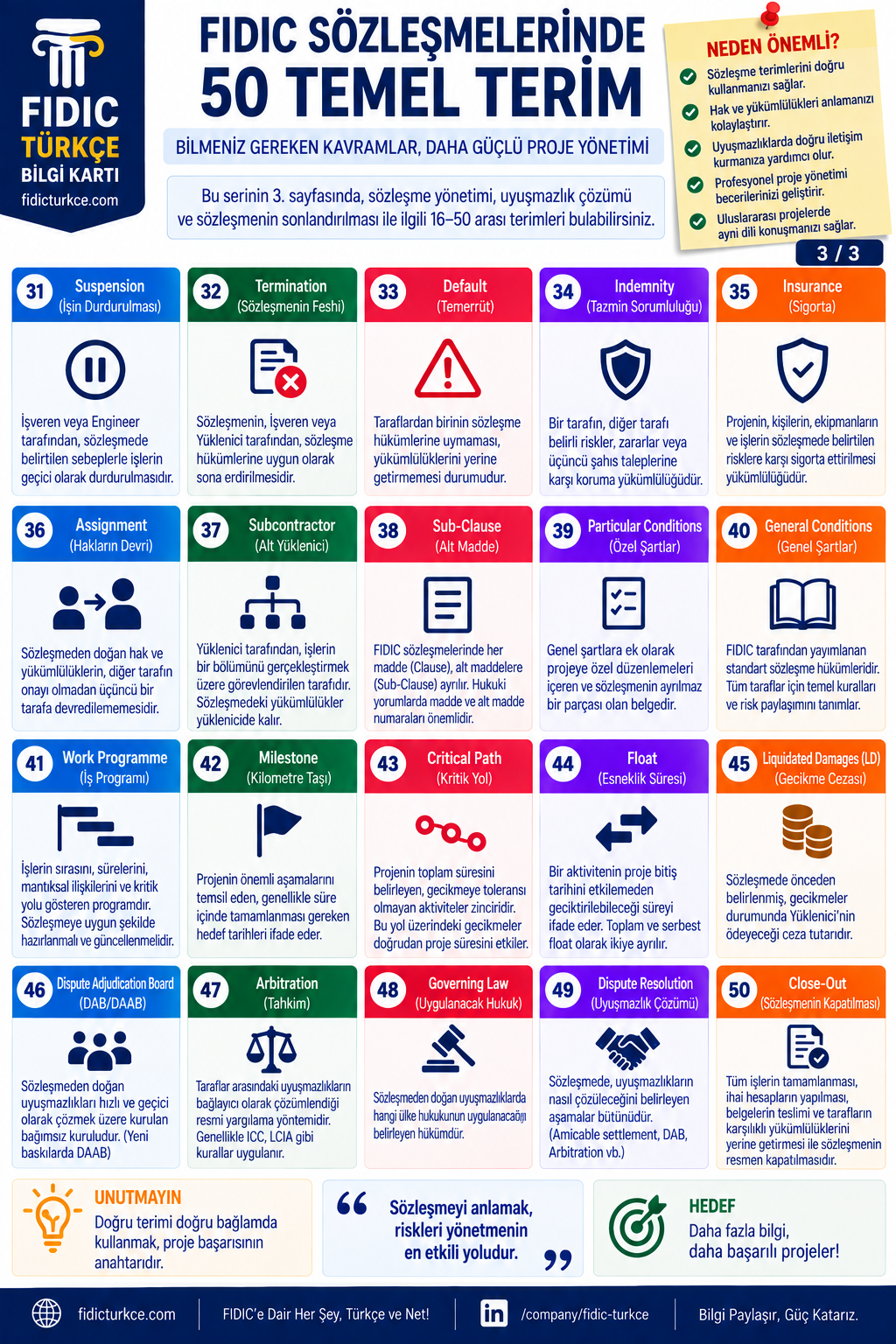

Görseli indirSuspension ve Termination'dan Critical Path, Arbitration, Governing Law, Dispute Resolution ve Close-Out'a kadar 31–50 arasındaki terimler.
Görseli indirKim tasarlar, kim risk alır, metraj kimde, ödeme tipi nedir ve hangi proje tipi için hangi kitap uygundur?
Görseli indirKarar, ödeme onayı, variation, talimat ve fesih yetkilerinin Employer ile Engineer arasındaki dağılımı.
Görseli indirEngineer ve Contractor ekiplerinin yapısı, sözleşme ilişkileri, raporlama hatları ve talimat, notice, RFI, hakediş, variation, EOT gibi etkileşim kanalları.
Görseli indirRFI, NCR, Variation, Site Instruction, Letter, Notice, Memo ve Transmittal — hangi belge ne zaman kullanılır, kim düzenler ve cevap süresi nedir?
Görseli indirScope of Work, Technical Specification, BOQ, drawings, contract draft ve schedule ile sağlam teklif dosyasının altı temel bileşeni.
Görseli indirLump sum, birim fiyat, cost plus, target cost, T&M ve GMP nasıl çalışır, riski kim taşır ve hangi FIDIC kitabında yaygındır?
Görseli indirÖdeme şekli, metraj değişimi, BOQ, hakediş ve risk dağılımı açısından iki modelin karşılaştırması ve örnekleri.
Görseli indirİşi tanımlayan dört temel dokümanın rolleri, hiyerarşisi ve tutarsızlıkların doğurduğu claim riski.

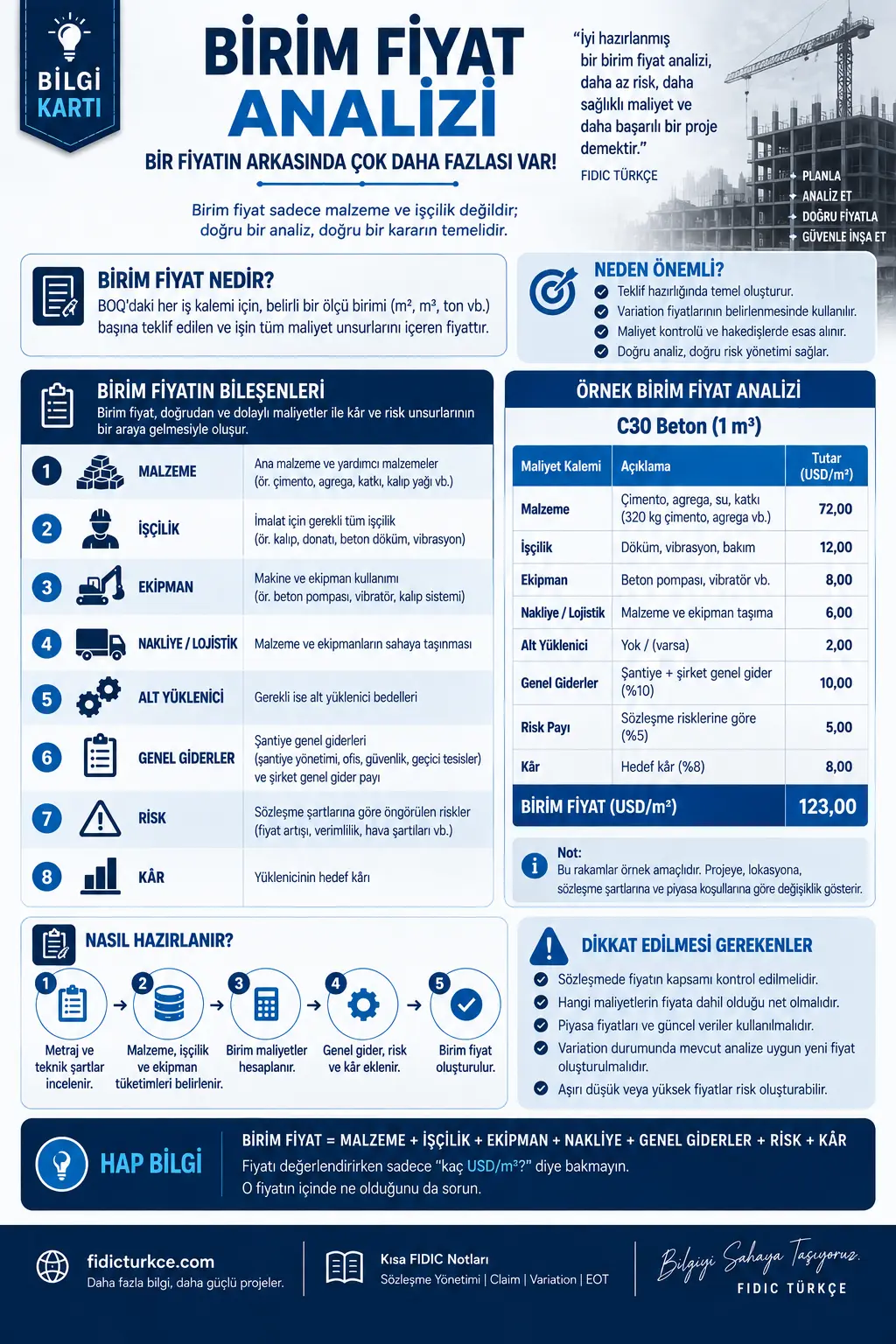

Görseli indirBirim fiyatın bileşenleri, örnek C30 beton analizi, hazırlama adımları ve dikkat edilmesi gerekenler.

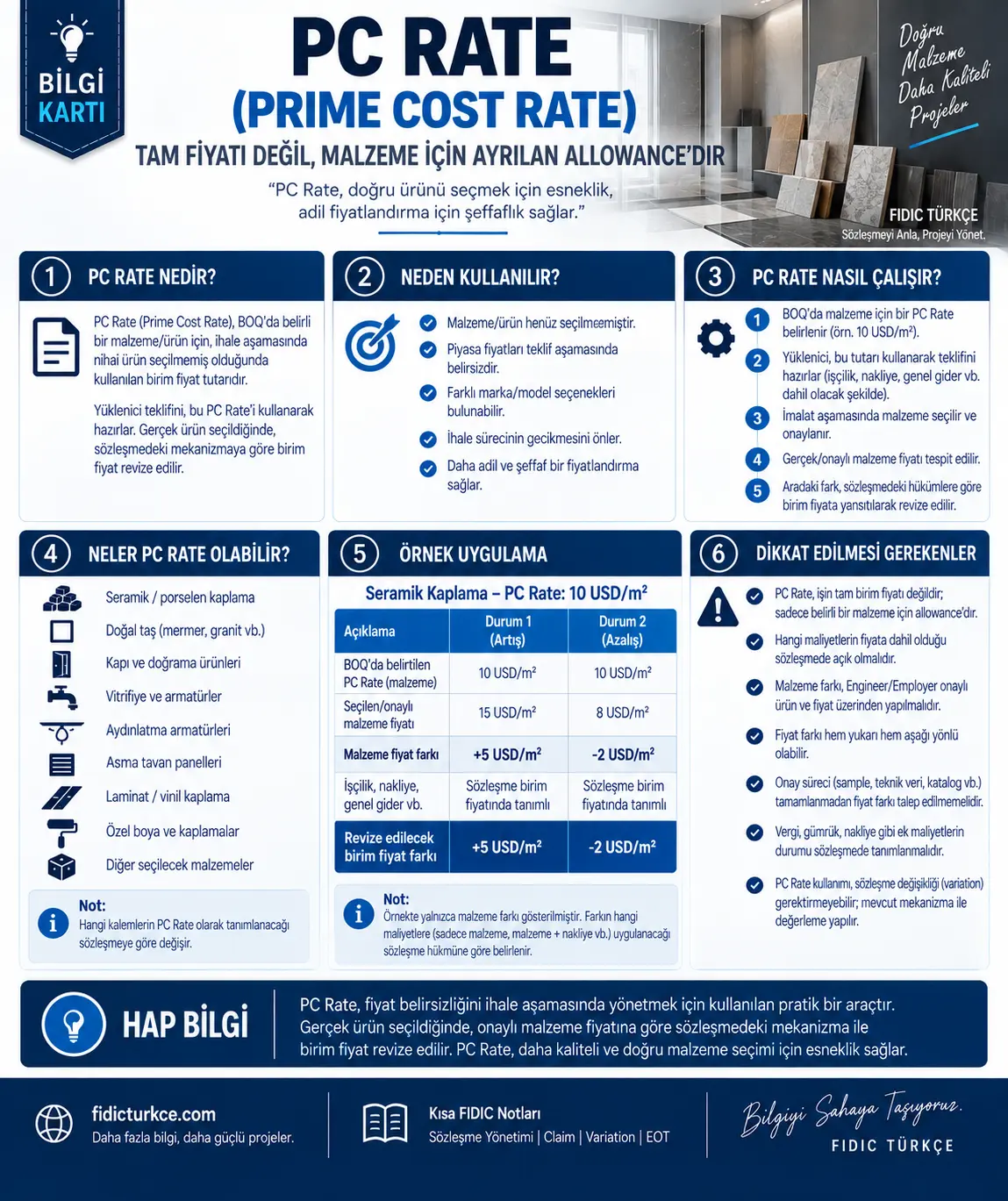

Görseli indirPC Rate tam fiyat değil, malzeme için ayrılan allowance'dır; çalışma mantığı, örnek uygulama ve dikkat edilmesi gerekenler.
Görseli indirKapsam, zaman bilgileri, aktivite listesi, bağlantılar, süreler, kritik yol, kaynak ve maliyet yüklemesi dahil 12 ana başlık ve teslim dönemleri.
Görseli indirMAIN – BUILDING – LEVEL – AREA – ARCH – ACT.ID yapısıyla hiyerarşik aktivite kodlaması, örnek kod açıklaması, kurallar ve kaçınılması gerekenler.
Görseli indirİleri/geri geçiş, float hesabı ve kritik yolun bulunması; faaliyet tablosu ve grafik gösterimle basit bir örnek üzerinden anlatım.
Görseli indirFloat türleri, float hakkının sözleşme ve davranışa göre kime ait olduğu, sık yapılan hatalar ve float yönetimi için en iyi uygulamalar.
Görseli indirHızlandırma ve iyileştirme planının amacı, ana bileşenleri ve mitigation öncesi/sonrası program karşılaştırması.
Görseli indirGecikme tespitinden mitigation plan talebine kadar dokuz adımlık süreç, Engineer'ın beklentileri, gerekli belgeler ve örnek gecikme–mitigation etkisi.
Görseli indirDüzenli toplantı, açık iletişim, net görev dağılımı, ortak planlama ve ortak hedeflerle gecikmeleri azaltmanın temel adımları.
Görseli indirBelirsizlik tespitinden arşive kadar RFI süreci, iyi bir RFI'nin özellikleri, RFI içeriği, RFI çeşitleri ve RFI–Variation–Submittal farkı.
Görseli indirMethod Statement'ın 12 ana başlığı, hazırlama–onay süreci, iyi bir MS'in özellikleri ve örnek kapsamlar (betonarme, çelik, kalıp, mekanik vb.).
Görseli indirMalzeme onay süreci sekiz adımda, formda bulunması gereken bilgiler, Engineer'ın cevap türleri, ekler ve sık yapılan hatalar.

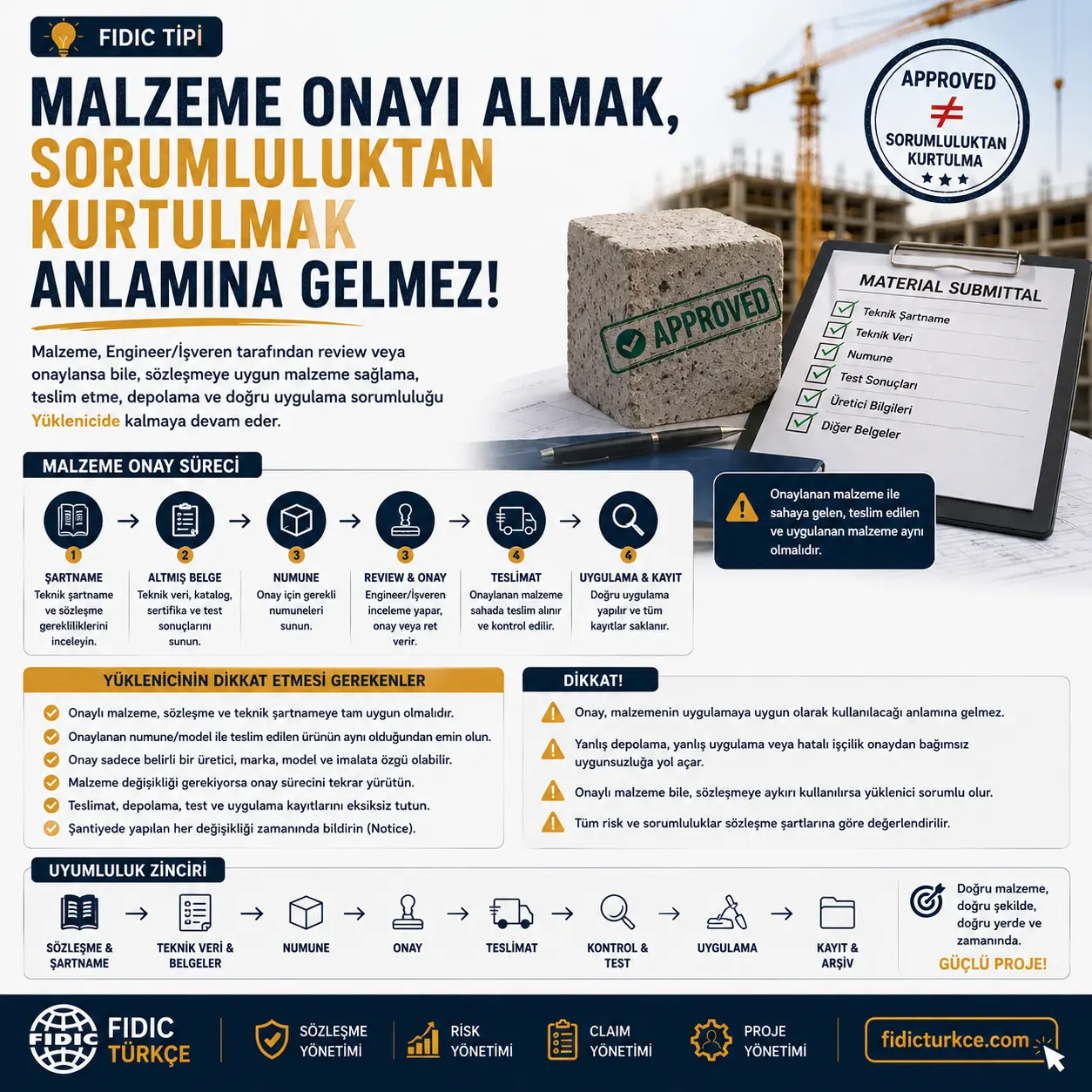

Görseli indirMalzeme onay süreci, yüklenicinin dikkat etmesi gerekenler ve uygunluk zinciri: onay, uygulama uygunluğu anlamına gelmez.
Görseli indirWIR süreci yedi adımda, formda olması gereken bilgiler, ITP ilişkisi, WIR çeşitleri ve gönderirken dikkat edilmesi gerekenler.
Görseli indirUygunsuzluk tespitinden kapanışa NCR süreci, NCR tipleri, ciddiyet seviyeleri, kök neden analizi yöntemleri ve düzeltici/önleyici faaliyet örnekleri.
Görseli indirSI süreci, formda olması gereken bilgiler, etkileyebileceği konular, etki analizi akışı ve SI ile NCR/Site Order/Instruction karşılaştırması.

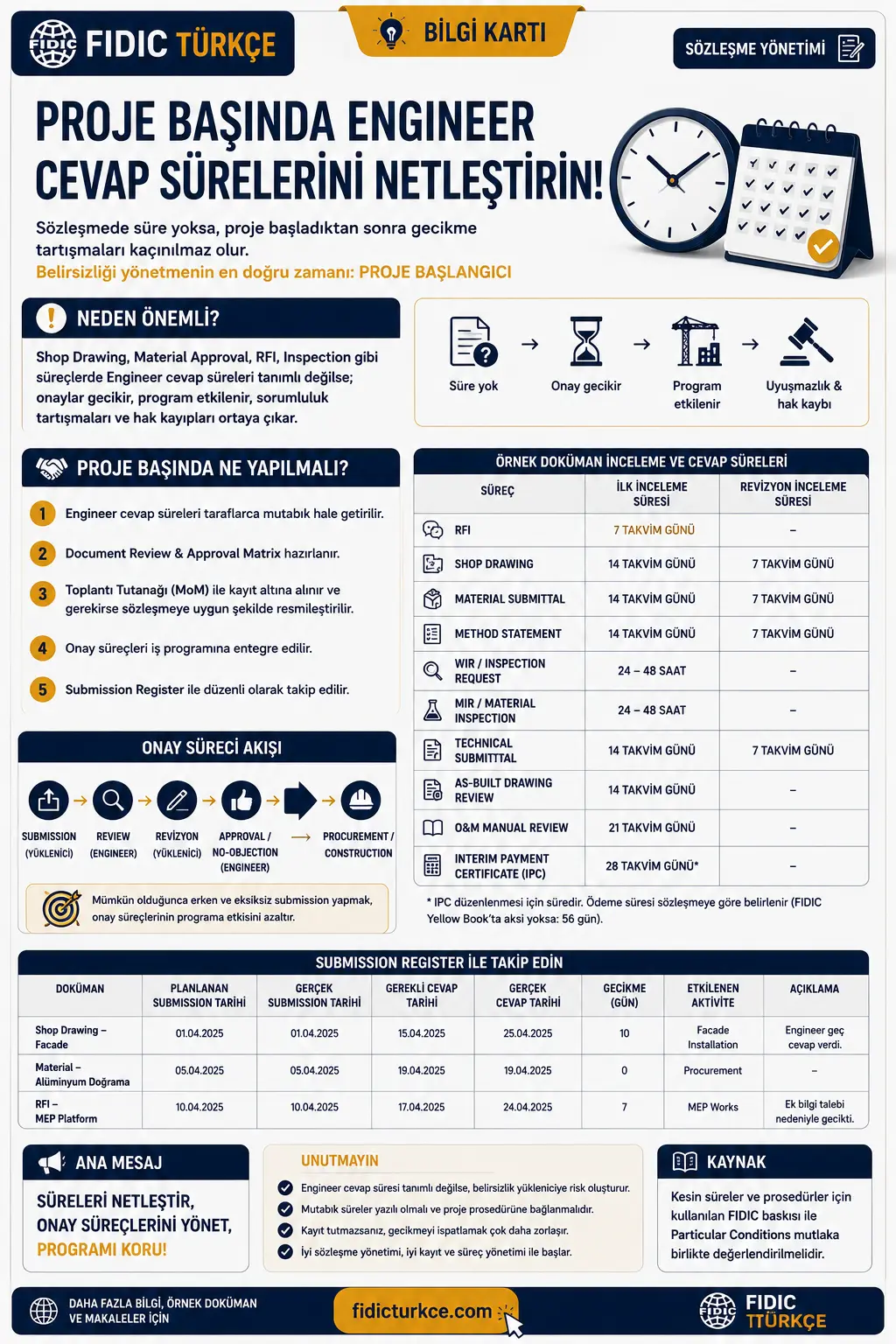

Görseli indirÖrnek doküman inceleme ve cevap süreleri, onay süreci akışı ve submission register ile takip yöntemi.
Görseli indirEngineer'ın sessiz kalması her zaman onay anlamına gelmez; sözleşmedeki cevap sürelerini takip edin.
Görseli indirUyuşmazlık çıktığında konuşan belgeler değil, günlük kayıtlar olur.
Görseli indirTasarım, malzeme, iş sırası ve miktar değişikliklerinin tamamı Variation kapsamına girebilir.

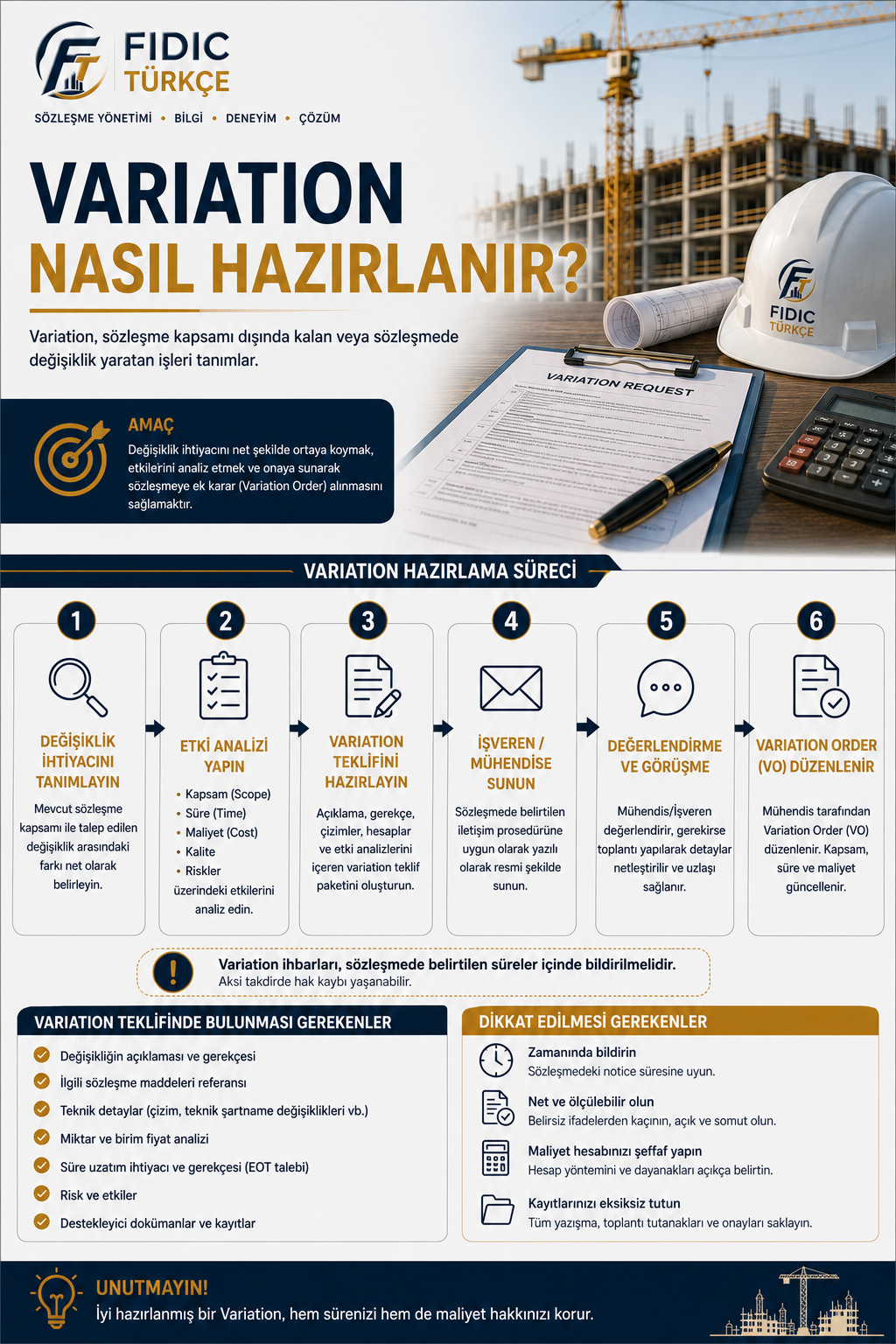

Görseli indirVariation süreci dokuz adımda, variation türleri, VO içeriği, Clause 13.3 değerleme prensipleri ve sık yapılan hatalar.
Görseli indirDeğişiklik ihtiyacının tanımından etki analizine, teklif sunumundan değerlendirme ve Variation Order düzenlenmesine kadar altı aşamalı rehber.

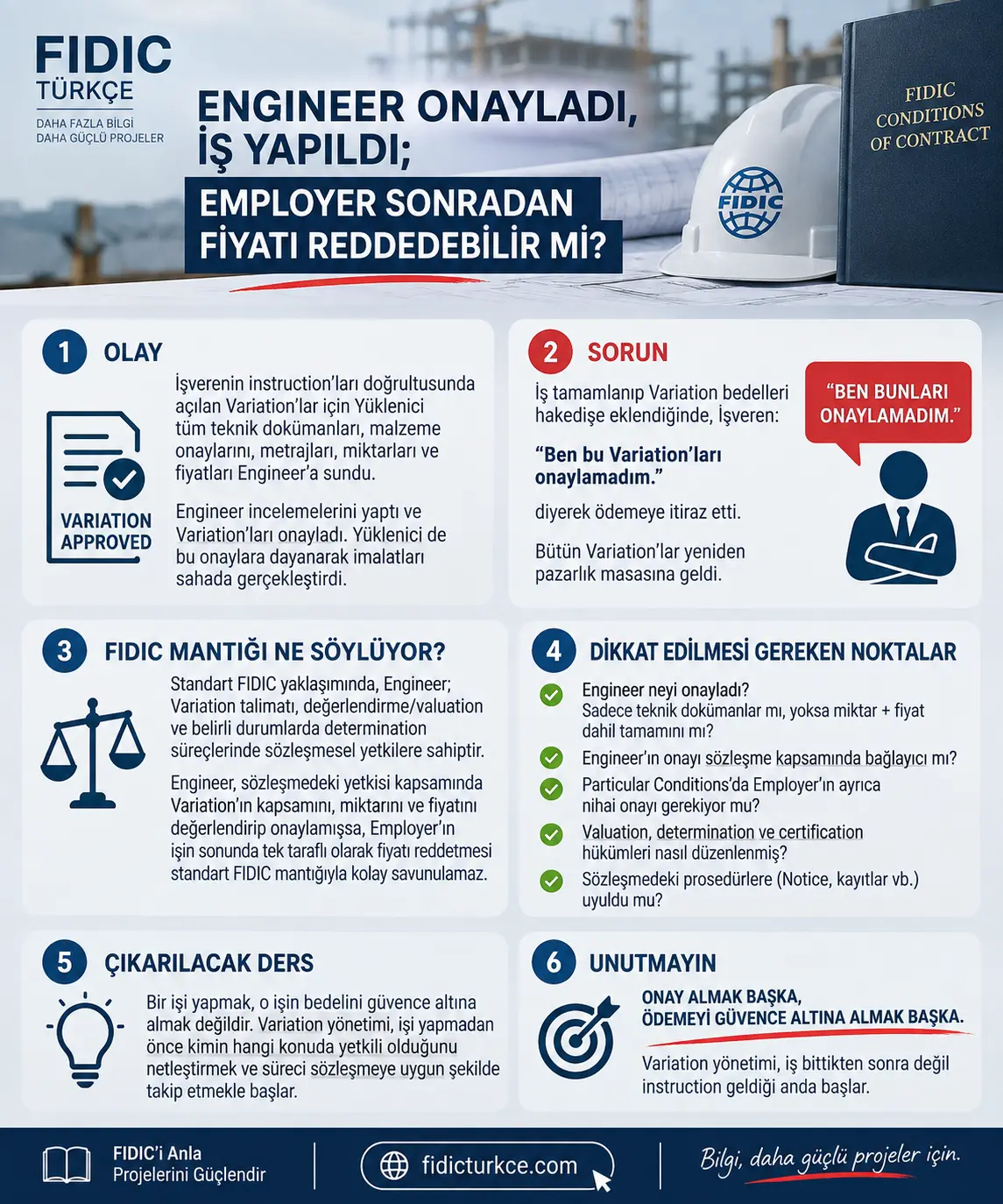

Görseli indirVariation onayı ve ödeme güvencesi: FIDIC mantığı, dikkat edilmesi gereken noktalar ve çıkarılacak ders.

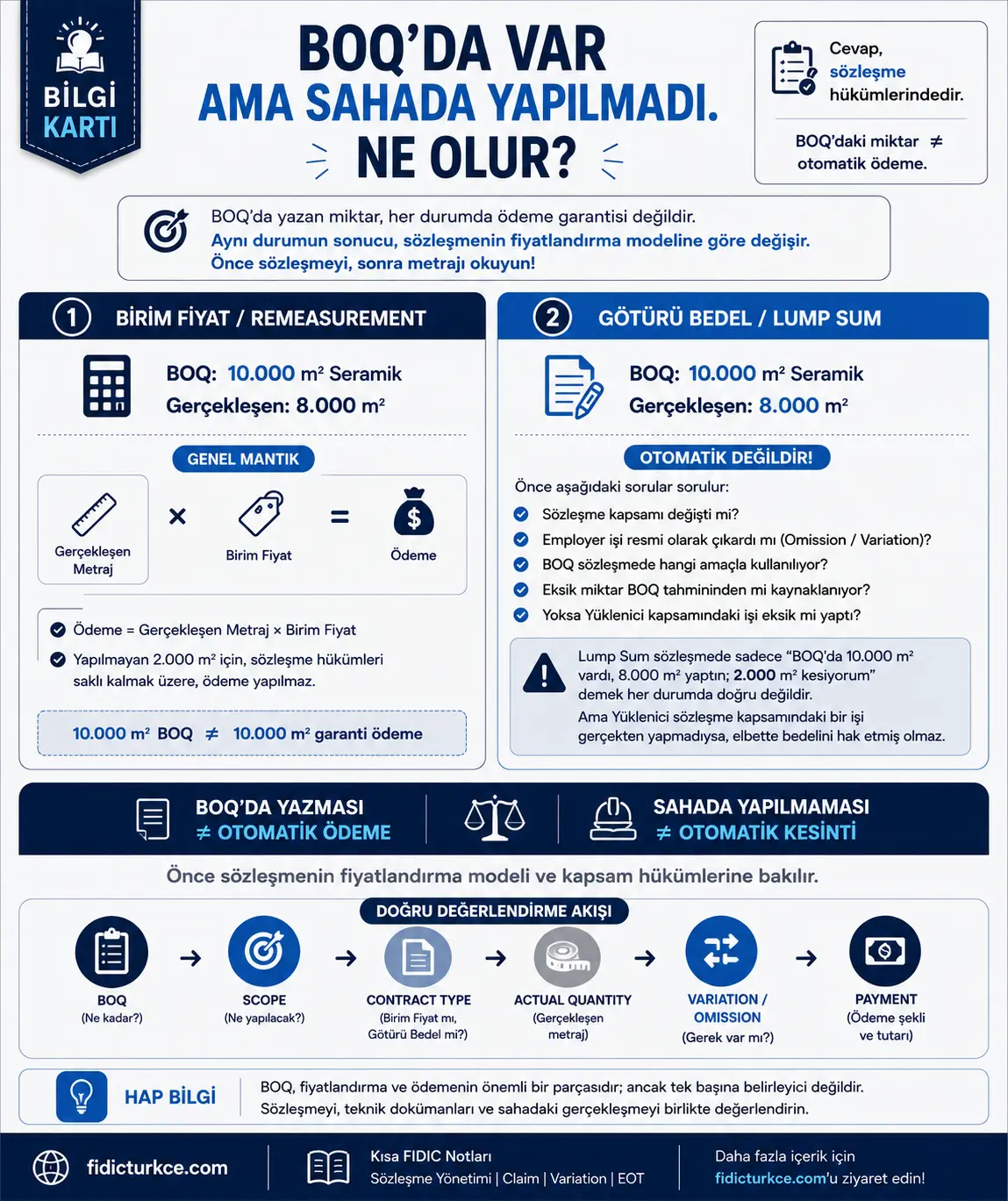

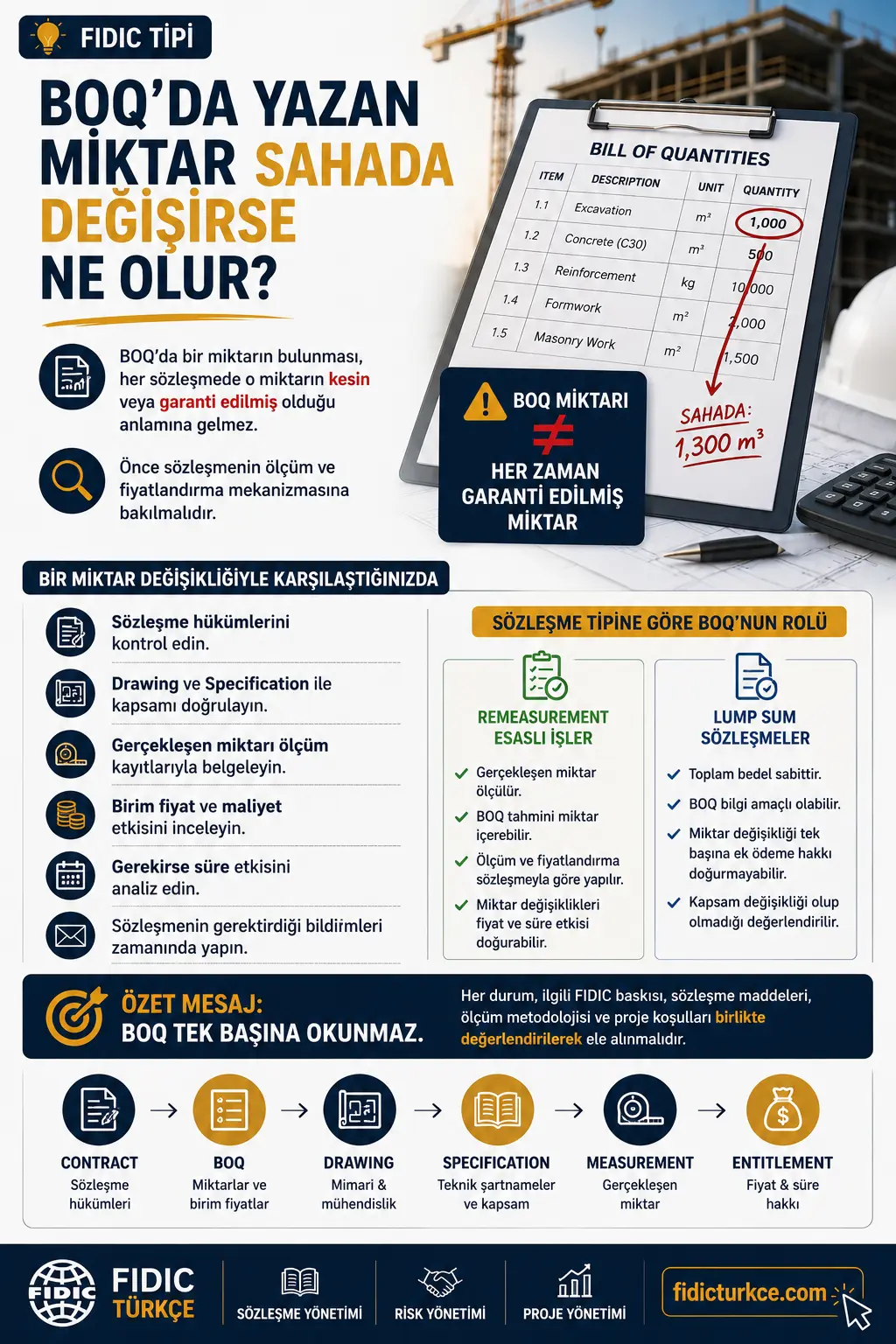

Görseli indirBirim fiyat ve götürü bedel sözleşmelerde BOQ miktarının ödemeye etkisi ve doğru değerlendirme akışı.
Görseli indirMiktar değişikliğiyle karşılaşıldığında izlenecek adımlar ve sözleşme tipine göre BOQ'nun rolü.
Görseli indirGecikmeyi zamanında bildirmemek; sözleşmedeki bildirim süresi kaçtığında EOT talebi zayıflar.
Görseli indirOlayı tespit et, notice ver, kayıt tut, etki analizi yap, talebi sun ve Engineer değerlendirmesini takip et — altı adımda EOT süreci.
Görseli indirSebep, etki, kritik yol analizi ve deliller birlikte sunulmadığında talep zayıf kalır.
Görseli indirFIDIC 2017 Red Book Sub-Clause 8.5 kapsamında eş zamanlı gecikmelerde EOT nasıl değerlendirilir; örnek ve net etki analiziyle.

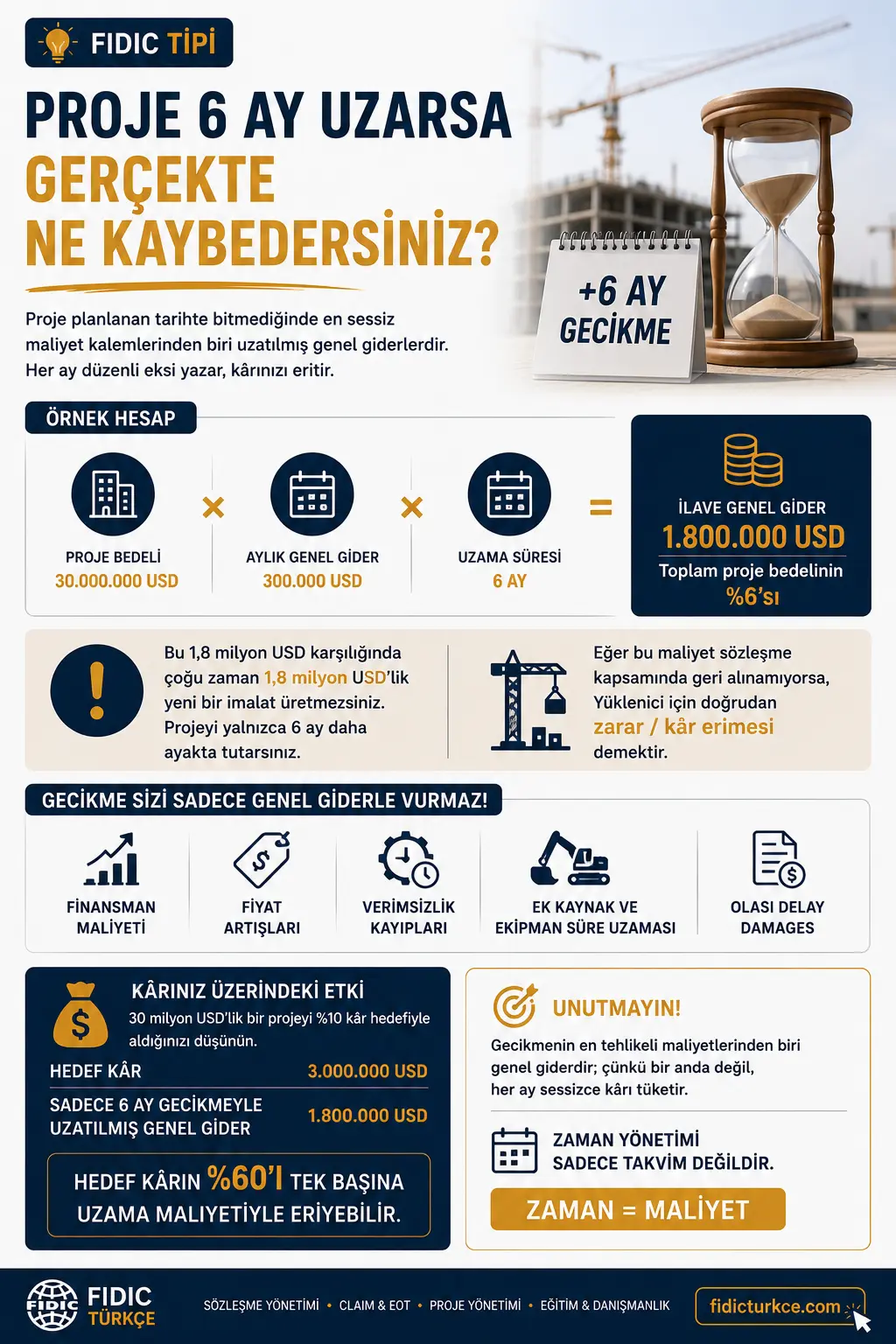

Görseli indirUzatılmış genel giderlerin hesabı, kâr üzerindeki etkisi ve gecikmenin görünmeyen maliyet kalemleri.

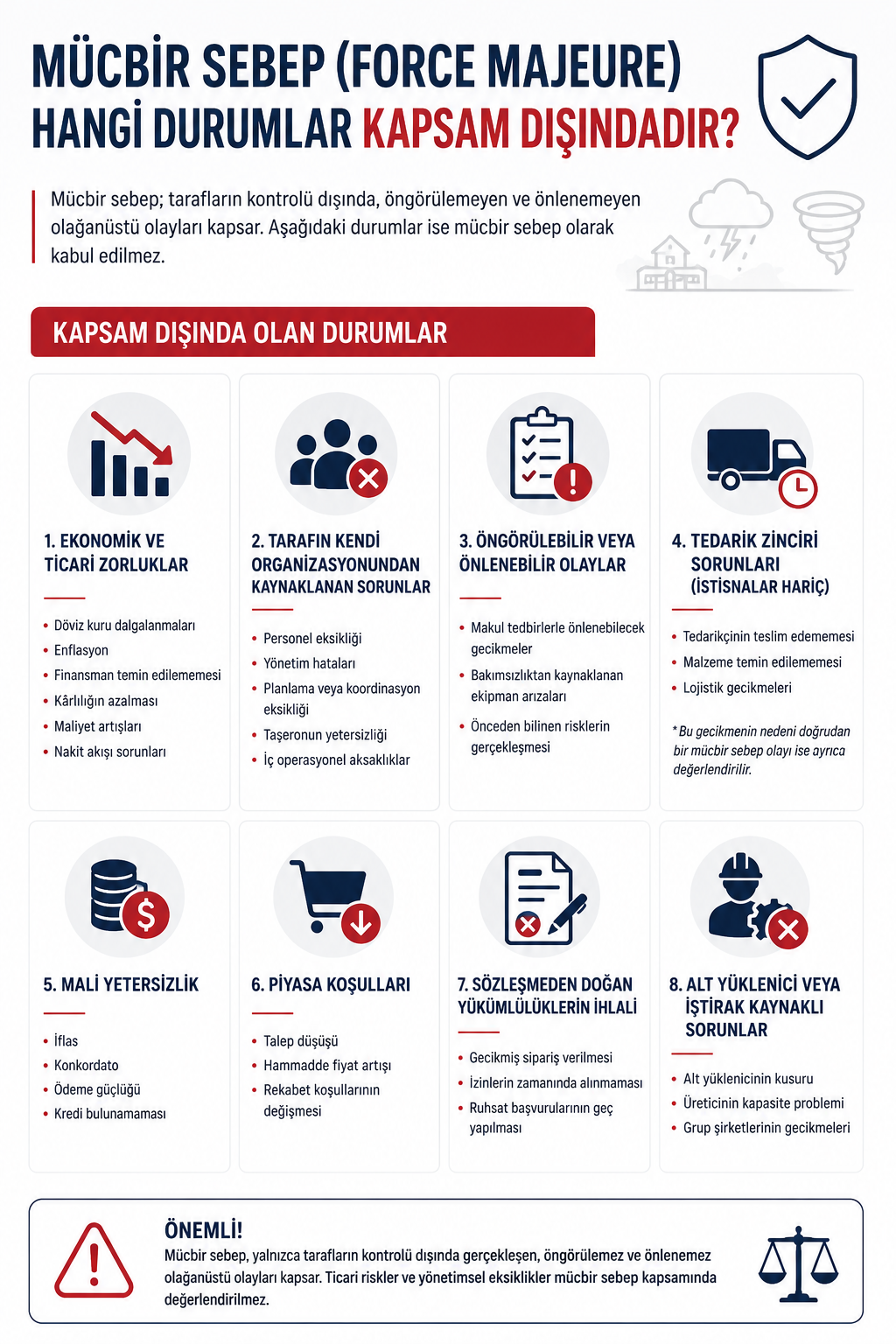

Görseli indirEkonomik zorluklar, organizasyon sorunları, öngörülebilir olaylar, tedarik gecikmeleri ve sözleşmesel ihlallerin değerlendirilmesi.
Görseli indirClaim; hak edilen süreyi, hak edilen maliyeti sözleşmeye uygun şekilde talep etmektir.
Görseli indirOlay kronolojisi, sözleşme maddesi, yazışmalar, fotoğraflar, günlük raporlar ve iş programı analizi.
Görseli indir"Herkes biliyor." Hayır — yazılmayan hiçbir şey ispat edilmiş sayılmaz.
Görseli indirClaim'in tanımı, güçlü dosyanın içeriği ve zayıf dosyaların ortak hatası — üç paylaşımlık seri tek görselde.
Görseli indirClaim'in ne olduğu, güçlü bir dosyada bulunması gereken kayıtlar ve yazılı delilin önemi üç bölümlük anlatımla bir arada.
Görseli indirOlayı net tanımlamamak, madde atfı yapmamak, geç notice ve yetersiz dokümantasyon dahil en sık 10 hata ve doğru yaklaşımları.
Görseli indir"Ek maliyet oluştu" demek yerine olayı, nedenselliği ve destekleyici kayıtları birlikte yazın.
Görseli indirYapılan iş, ölçüm, IPC talebi, Engineer incelemesi, ödeme sertifikası ve ödeme — tipik süreleriyle altı adım.

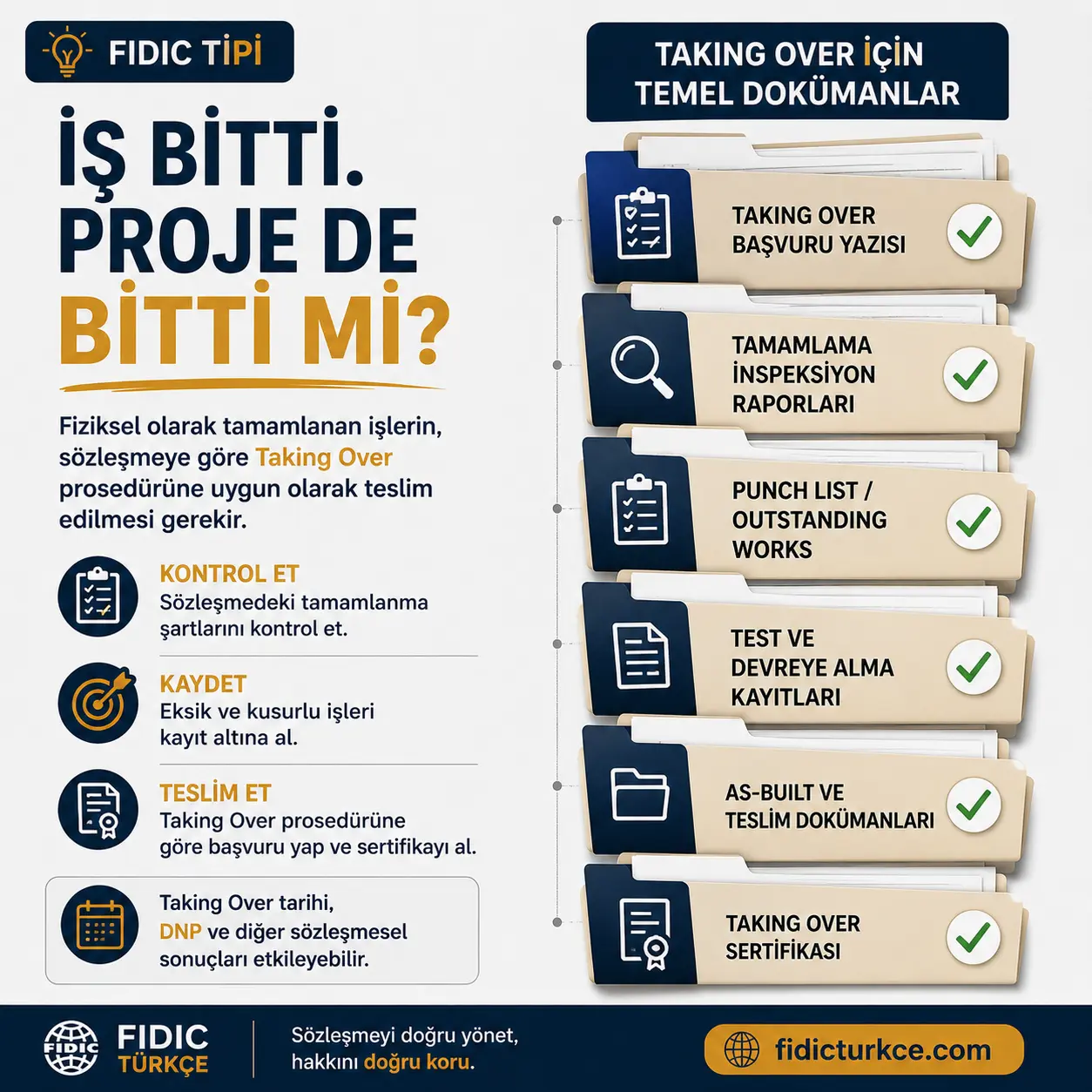

Görseli indirTaking Over prosedürü: kontrol et, kaydet, teslim et — başvuru yazısı, punch list, test kayıtları, as-built dokümanlar ve sertifika.

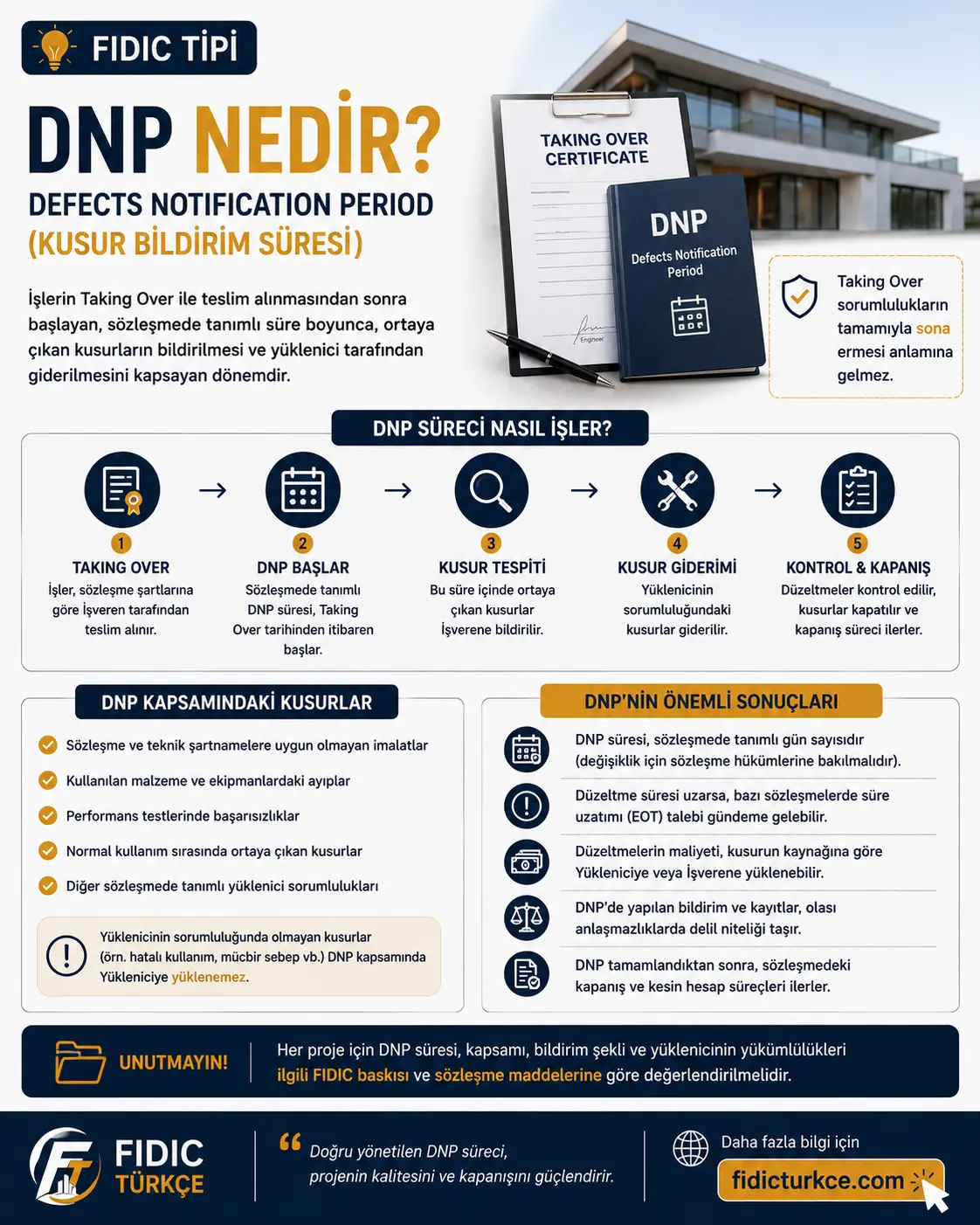

Görseli indirDNP süreci beş adımda, kapsamdaki kusurlar, önemli sonuçları ve Taking Over sonrası yükümlülükler.

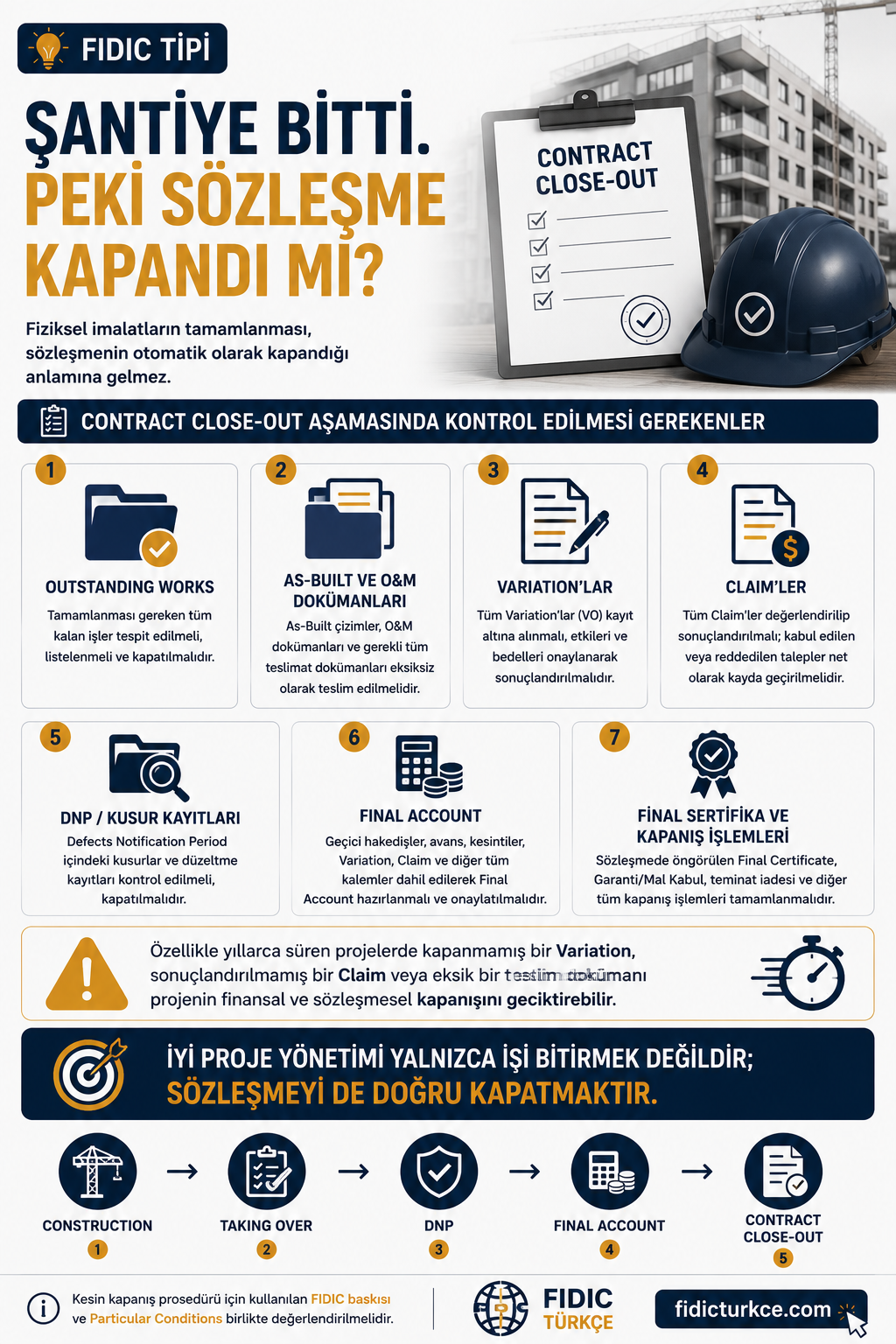

Görseli indirContract close-out aşamasında kontrol edilmesi gerekenler: outstanding works, as-built ve O&M dokümanları, variation'lar, claim'ler, DNP kayıtları, final account ve kapanış sertifikası.
